Rekomendacijos kurių reikia laikytis savarankiškai montuojant August įrenginius

Atsižvelgiant į montavimo vietos ypatumus, parenkamas vienas iš penkių išvalyto vandens nuvedimo sprendimų. „August“ nuotekų valymo įrenginiuose išvalytas vanduo gali būti infiltruojamas į gruntą, nuvedamas į pakelės, melioracijos griovius, išleidžiamas į atvirus vandens telkinius, bei naudojamas antrą kartą.

Antrą kartą vandenį galima panaudoti kaip techninį – plauti automobiliams, gėlių, pievų, krūmų laistymui, arba sugrąžinant vandenį į tualeto bakelį.

Nusprendus įrenginį montuotis savarankiškai, būtina laikytis gamintojo nustatytų taisyklių ir rekomendacijų.

Montavimo darbai nėra sudetingi, todėl pagal mūsų imonės pateiktas montavimo schemas ir instrukcijas, užsakovai gali ir patys susimontuoti įrenginius.

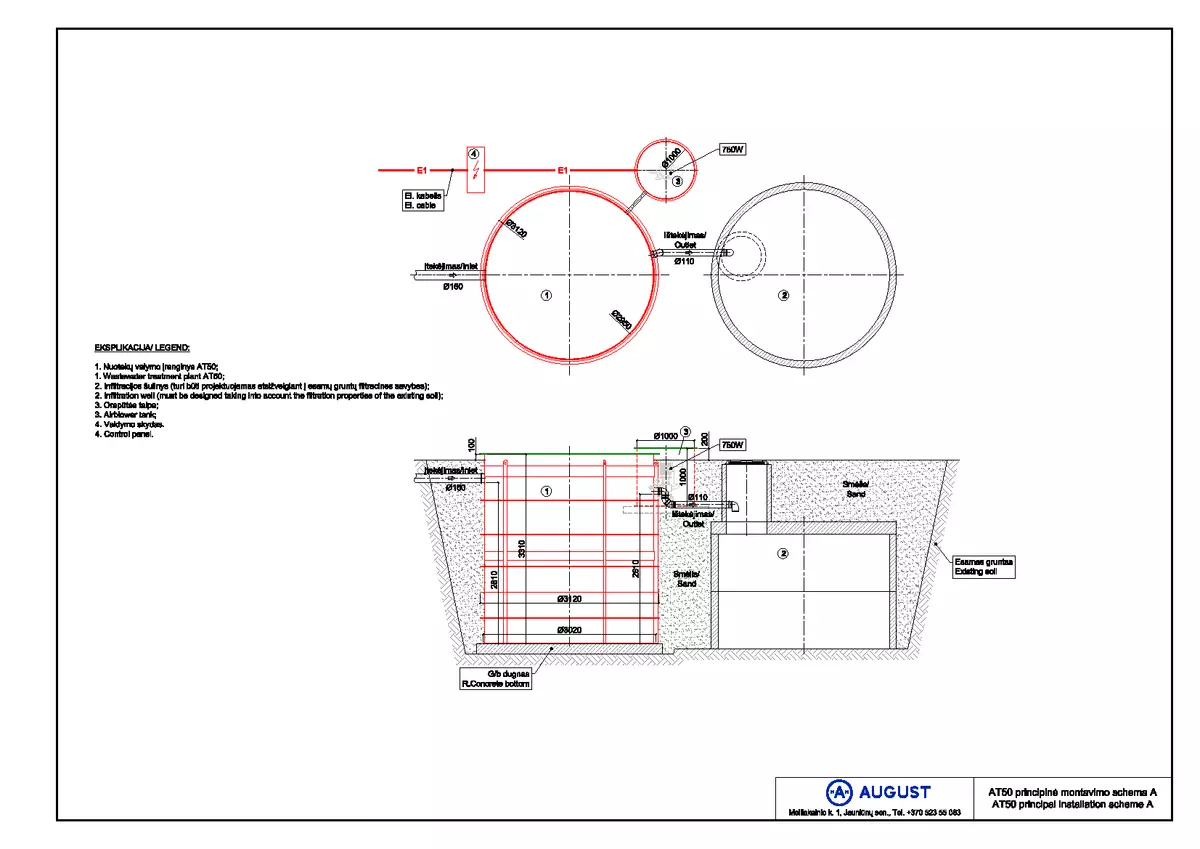

1. Vietos suradimas, paruošimas montavimui

Vieta nuotekų valymo įrenginiui turi būti paruošta taip, kad išvalytas vanduo galėtų savaime nutekėti. Valymo įrenginys negali būti montuojamas vietovėje, kur kaupiasi lietaus ar grunto vanduo. Įrenginio apžiūros dangtis turi būti prieinamas nuolatiniam patikrinimui.

2. Montuojamiems įrenginiams duobės kasamos dviem etapais

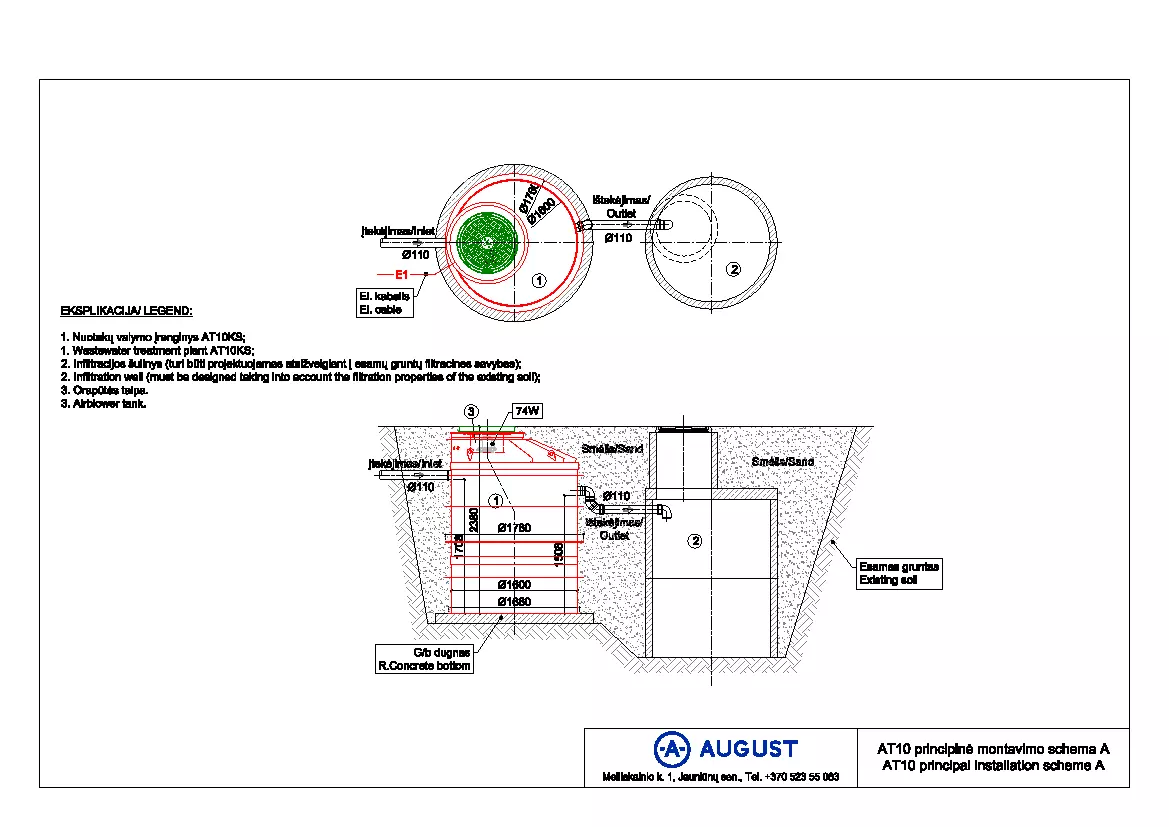

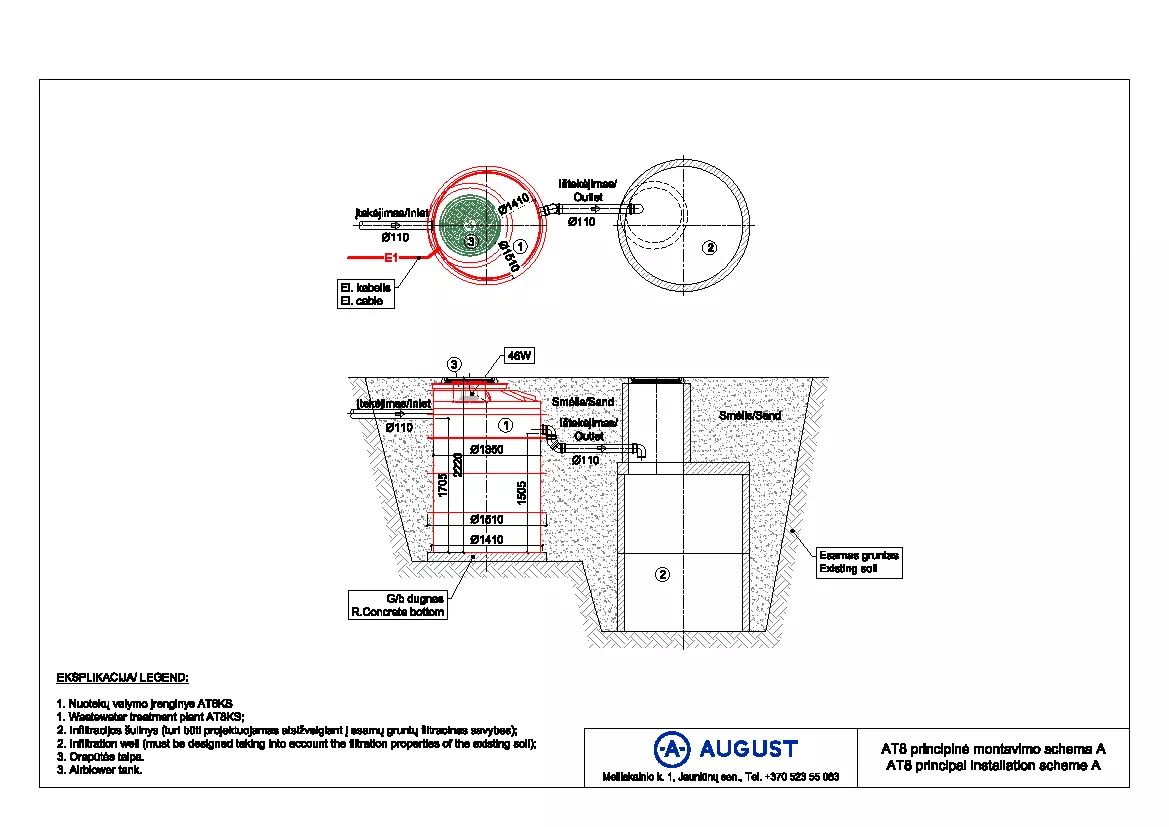

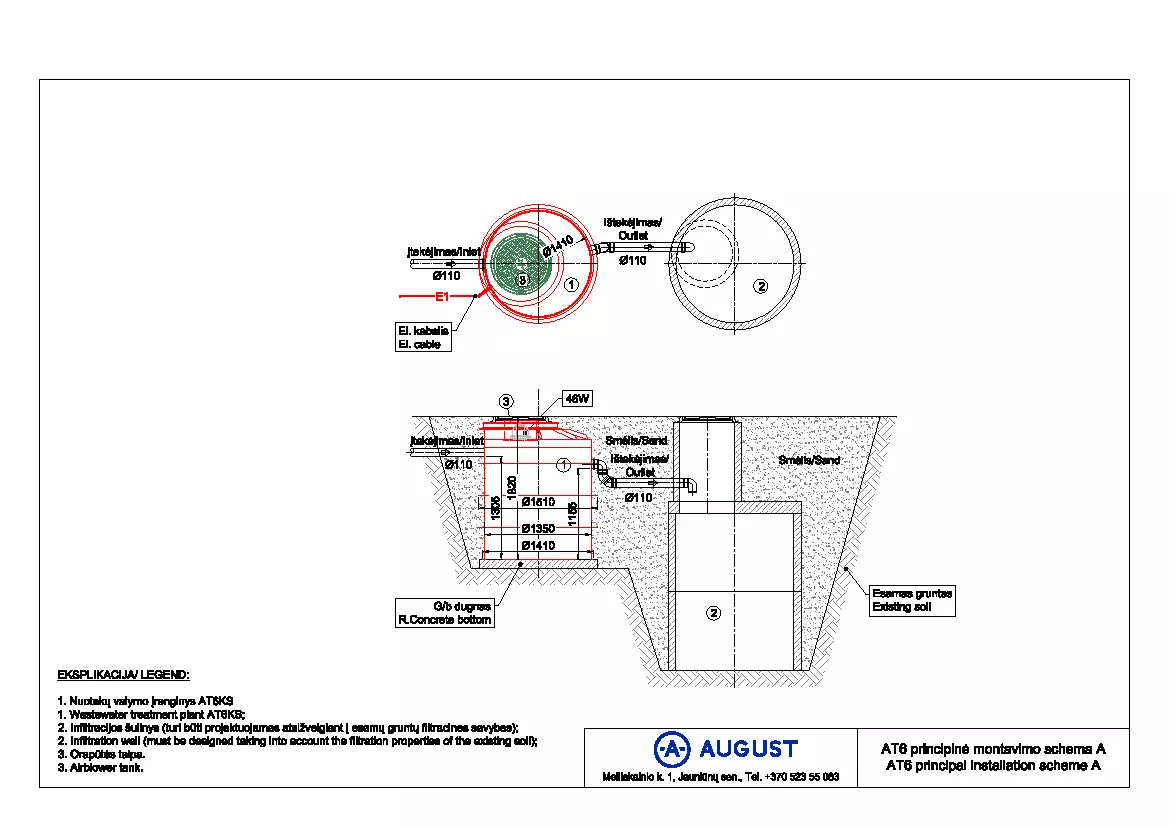

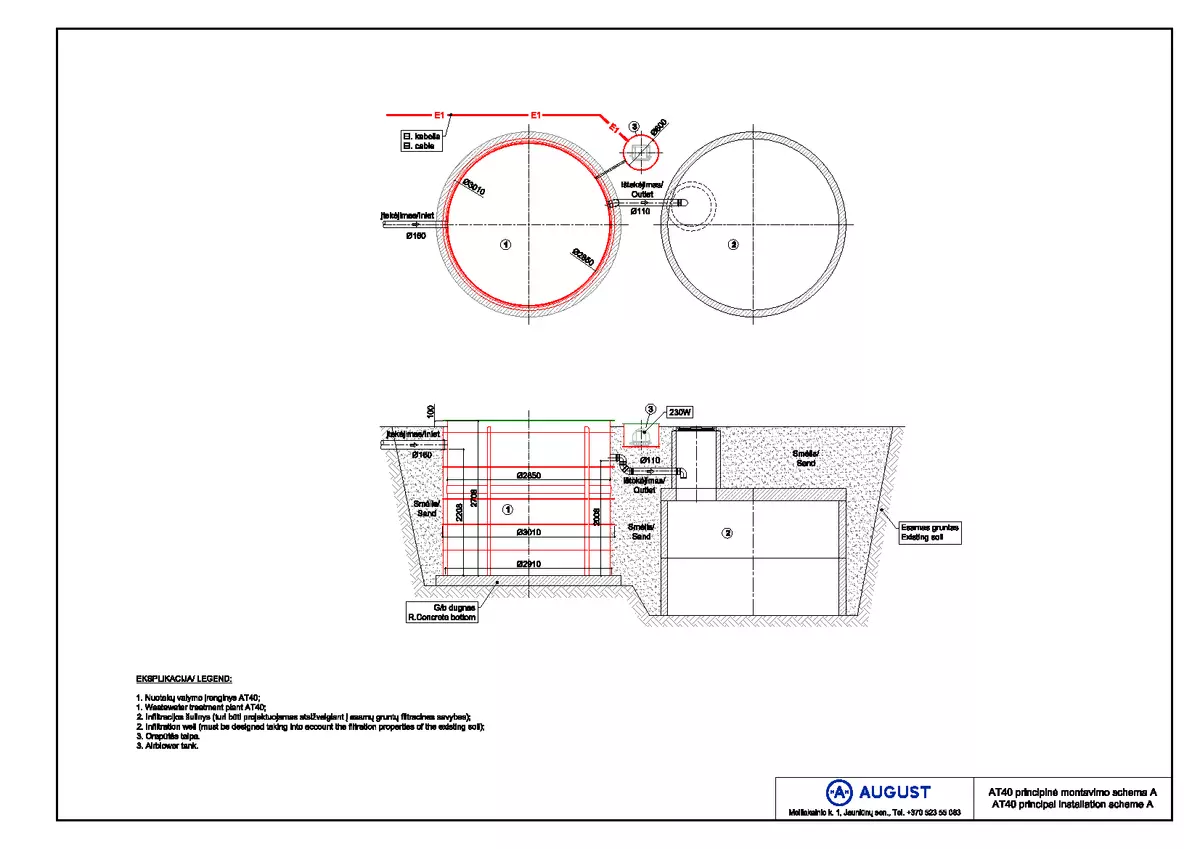

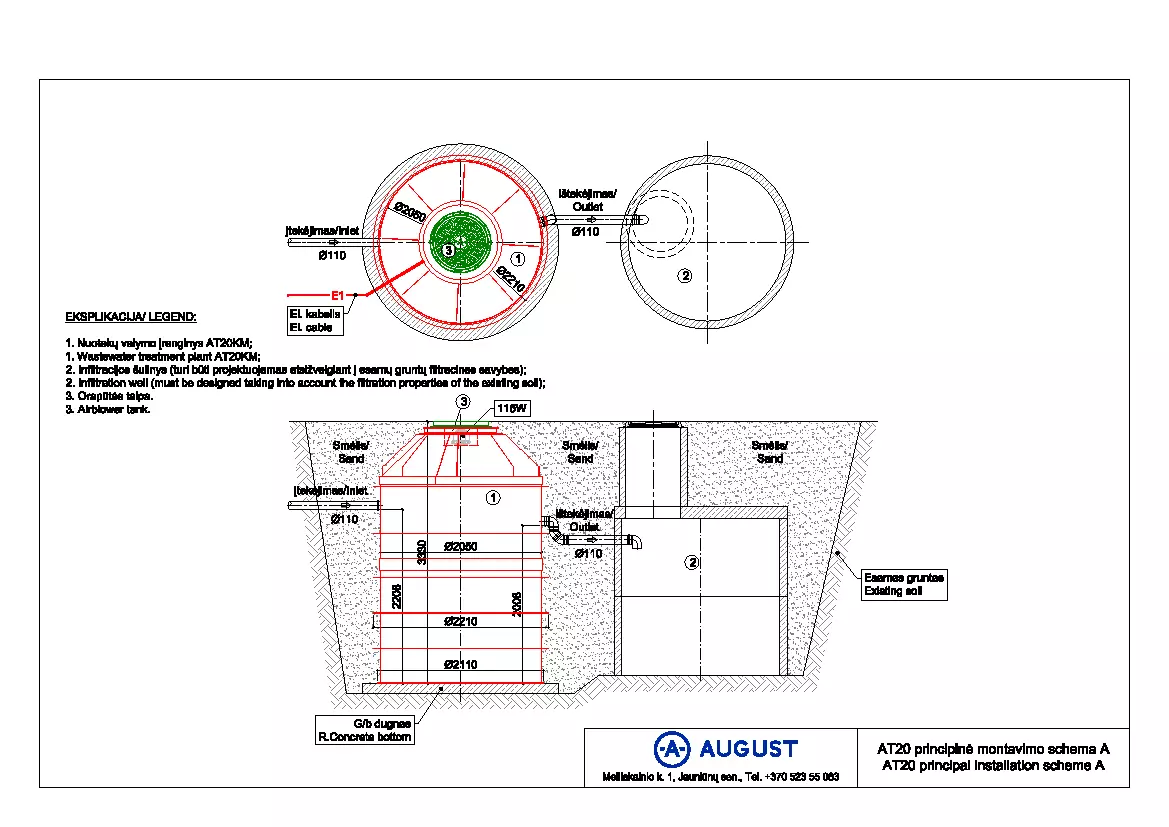

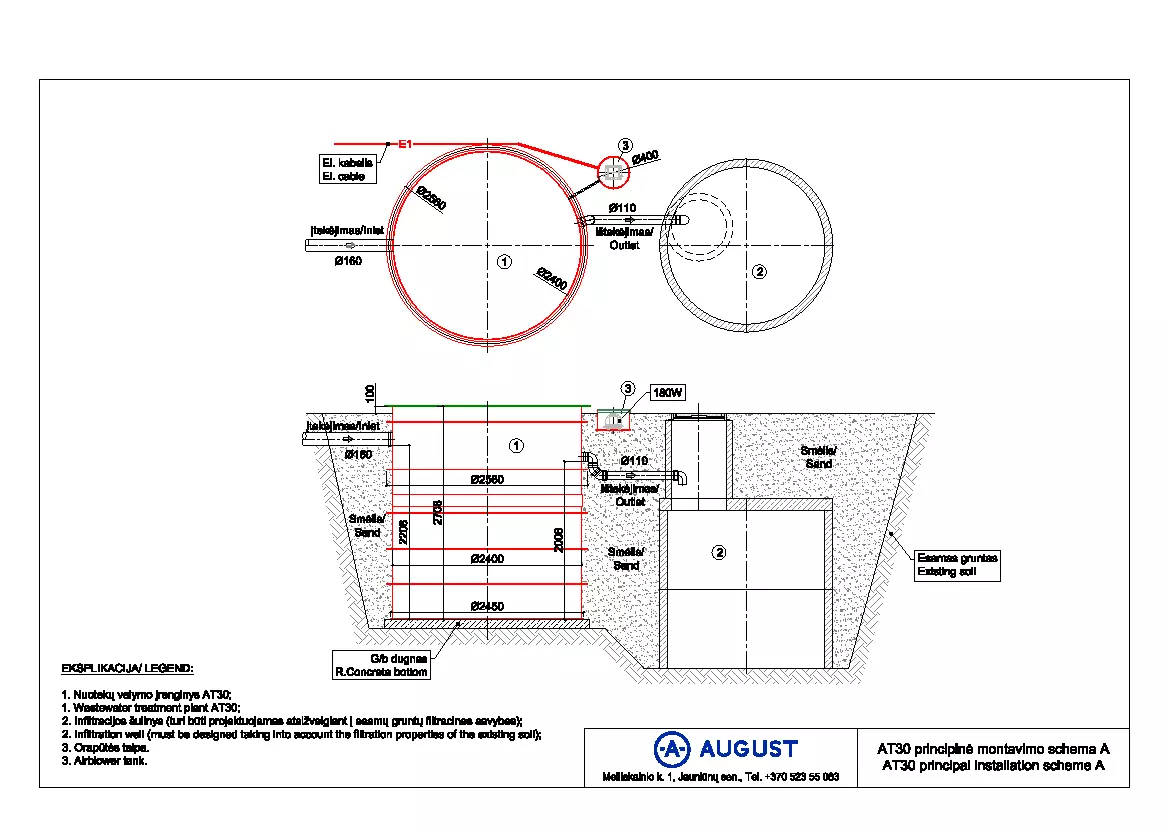

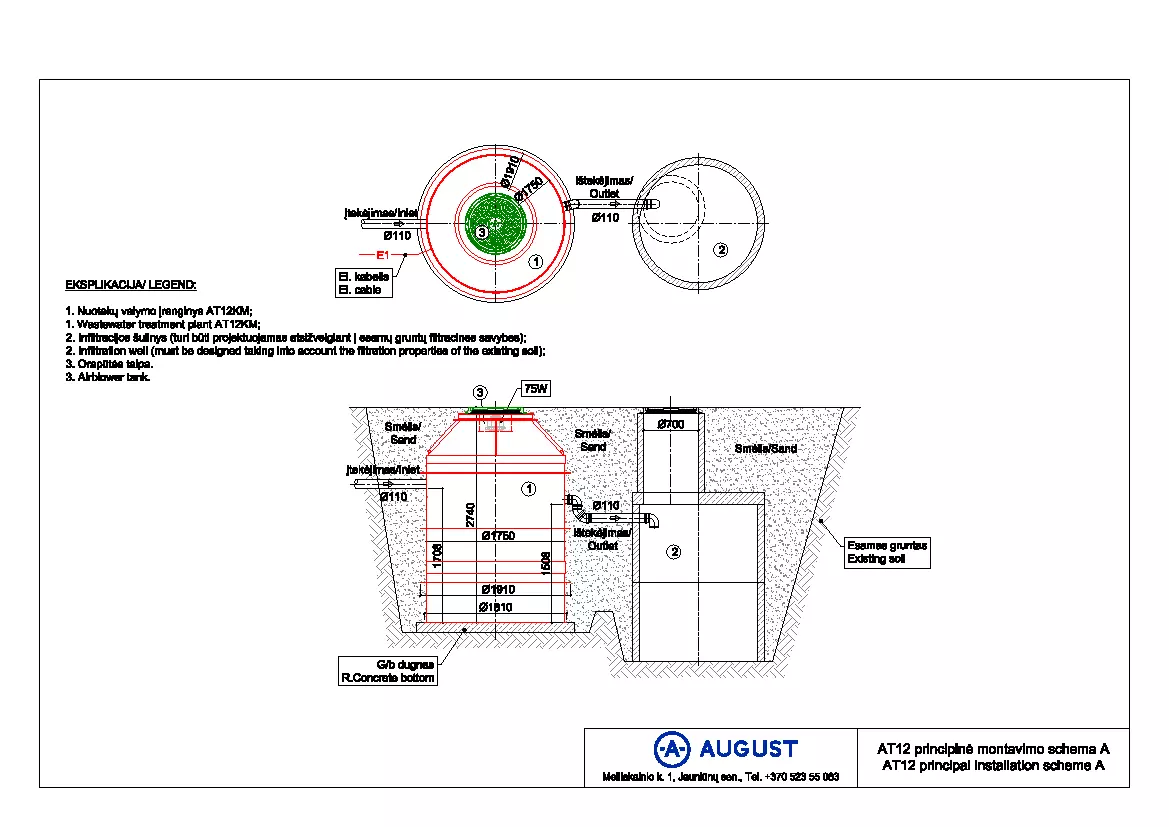

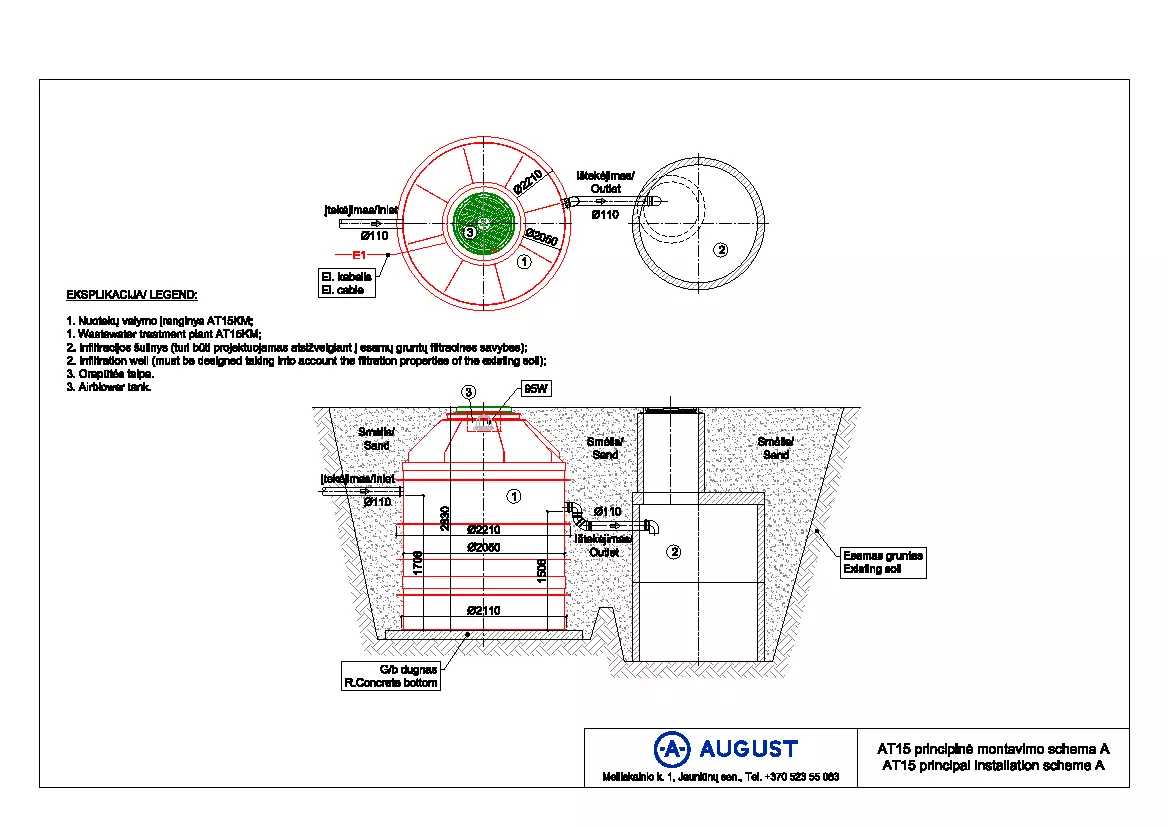

Montuojamiems įrenginiams duobės kasamos dviem etapais. Pirmajame etape duobė kasama ekskavatoriumi ir neiškasama iki numatytos projektinės altitudės. Antrojo etapo metu 20-30 cm storio sluoksnis kasamas rankiniu būdu. Taip vykdant žemės darbus užtikrinama, kad įrenginys montuojamas ant nejudinto grunto. Duobės gylis priklauso nuo nuotekų vamzdžio įgylinimo įrenginio montavimo vietoje.

3. Betoninis padas

Mūsų įmonės platinami įrenginiai būtinai turi būti montuojami ant betoninio pagrindo, kad užtikrinti įrenginių padėties horizontalumą ir vertikalumą. Ant sutankinto grunto betonuojamas pagrindas apie 15-20 cm storio su standartiniu armatūros tinklu. Arba gali būti naudojami reikiamo diametro gelžbetoniai žiedų dugnai (KCD). Kai gruntiniai vandenys aukšti, montuojamas įrenginys turi būti inkaruojamas prie betoninio pagrindo. Tuo atveju ant iš anksto įrengto betoninio pagrindo supilamas ir sutankinamas apie 40 cm storio ž vyro sluoksnis ir įrenginio talpa, panaudojant esančias montavimo kilpas, tvirtinama prie betoninio pagrindo.

4. Horizontalumas, vertikalumas

Įleidus įrenginį į duobę, bei patikrinus įrenginio projektinę padėtį (gylį, horizontalumą, vertikalumą), pajungiami įtekėjimo ir ištekėjimo vamzdynai (vamzdžiai turi remtis į tvirtą pagrindą ir nejudėti). Įrenginio vamzdžiai suklijuojami. Būtina, kad įrenginio movų skersmenys atitiktų nuotekų įtekėjimo ir išvalyto vandens ištekėjimo vamzdžių skersmenis. Nuotekų padavimo vamzdžio gylis sutaptų su įrenginio movos gyliu.

5. Orapūtės ir AUGUST BASIC montavimas

Parenkama vieta orapūtei, t.y. pagal techninius reiklavaimus, orapūtė gali būti montuojama tiek vėdinamoje patalpoje (garaž e, sandėlyje ir pan.), tiek ir lauke. Patalpoje sumontuota orapūtė neturi liestis su siena ar kitokia statybine konstrukcija. Jeigu orapūtė bus montuojama lauke, ji turi būti apsaugota nuo drėgmės, lietaus ir dulkių. Jeigu orapūtę buvo numatyta montuoti prie įrenginio, tuomet kartu su buitinių nuotekų vamzdynu iki įrenginio atvedamas ir elektros kabelis 220V- 3X1,5Cu.
AUGUST BASIC montavimas ir prijungimas. Įrenginio valdiklis gali būti motuojamas patalpose (garaže, sandėlyje ir pan) arba orapūtės talpoje. Turi būti užtikrinta gera oro cirkuliacija, kad leistina maksimali įrangos temperatūra nebūtų viršyta net nuolatinio veikimo metu esant aukštai aplinkos temperatūrai (maks 40 C). Jei įrenginio valdiklis AUGUST BASIC montuojamas patalpose, BŪTINA iki Įrenginio pakloti du vienfazius kabelius 3×1,5 mm.

6. Orapūtės vietos parinkimas

Tuo atveju, kai orapūtė statoma patalpoje, montuojant oro padavimo vamzdelius nuo orapūtės iki įrenginio, reikia iki minimumo sumažinti oro slėgio nuostolius. Tai daroma mažinant alkūnių skaičių sistemoje. Pagal orapūčių technines specifikacijas, atstumas nuo orapūtės iki įrenginio neturi viršyti 5m.

7. Įrenginio užpildymas vandeniu.

Pastatytas į projektinę padėtį įrenginys laipsniškai užpildomas vandeniu ir tarpas tarp duobės bei įrenginio užpilamas žvyro sluoksniais (be stambių akmenų). Laipsniškai vanduo į įrenginį ir ž vyras aplink įrenginį pilamas 20-30 cm storio sluoksniais. Ž vyro sluokniai kruopščiai sutankinami iki reikiamo tankio. Vanduo į įrenginį pripilamas iki ištekėjimo vamdžio lygio.

8. Paleidimo derinimo darbai

Pilnai sumontavus nuotekų valymo įrenginį vykdomi jo paleidimo – derinimo darbai, kuriuos atlieka tik UAB „August ir Ko“ apmokyti specialistai. Įrenginiai pradedami eksploatuoti atvežant aktyviojo dumblo (apie 400 litrų AT6 modeliui) iš jau veikiančių biologinių valymo įrenginių (dumblo indeksas neviršyja 150 mg/l, arba dumblas nėra senesnis kaip 20d ). Paleidžiant įrenginius atliekami šie veiksmai: • Įjungiama orapūtė ir atidarius oro sklendes nukreipiamas oro srautas į erliftus ir aeracijos elementus. Užprogramuojamas laikmatis ir sureguliuojamas oro kiekis įrenginyje; • Atskiedž iamas tankus dumblo sluoksnis ir perpumpuojamas į aeracijos zoną. Tai atliekama užtikrinant, kad dumblas neužtvindytų viso įrenginio;

9. STARTAS

Pradedamas nuotekų paleidimas į įrenginius.
Atsižvelgiant į montavimo vietos ypatumus, parenkamas išvalyto vandens nuvedimo sprendimas. Buitinių nuotekų valymo įrenginiuose išvalytas vanduo gali būti infiltruojamas į gruntą (per infiltracijos šulinius, filtracijos laukus), nuvedamas į pakelės, melioracijos griovius, išleidžiamas į atvirus vandens telkinius, bei naudojamas antriniam panaudojimui.
